对于建造温室大棚的用户来说比较关心温室大棚安装的步骤和节点,因为这关系到温室的安装时间、付款的节点是否合理,今天九合农业小编给大家科普分享一下,以免出现前些年温室安装中容易双方误解的地方。
温室的安装步骤都是从上往下进行安装,在行业内一般分为地基的制作安装、温室骨架的安装制作、内外遮阳系统的安装、温室铝型材的安装、顶部覆盖材料的安装、四周覆盖材料的安装、顶开窗侧开窗的安装、配电及驱动系统调试。
一、地基的制作安装
地基的制作安装
温室的地基一般分为中间的独立基础、四周的圈梁的安装,这些里面包含预埋件的超平的固定,这些工作完工以后,骨架材料才能进场进行安装工作。当温室的骨架安装完毕之后,可以同步进行温室四周挡水墙的施工。
二、温室骨架的安装

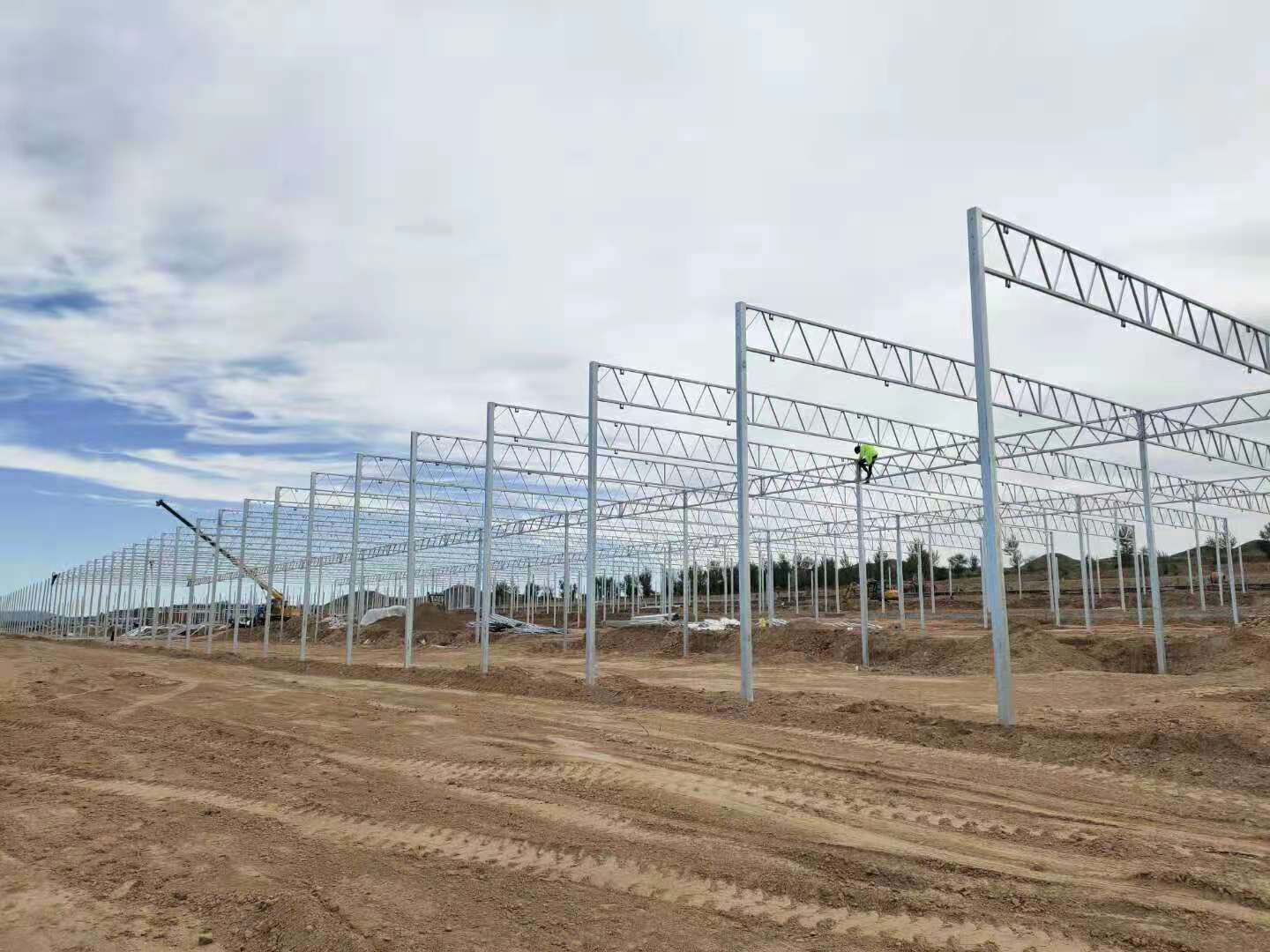

骨架的安装

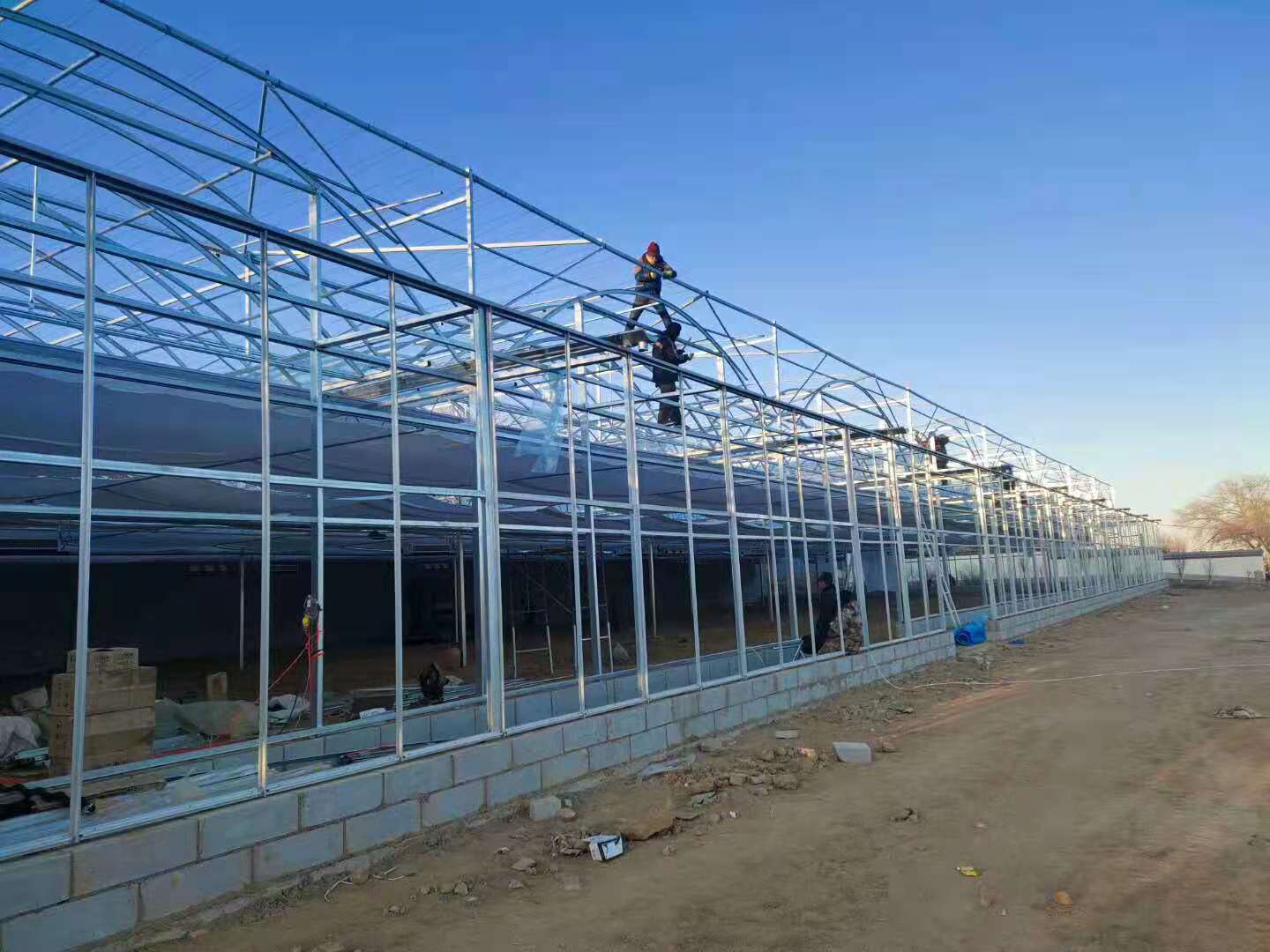

温室骨架材料的安装包含,立柱的安装、横梁的安装、水槽托架在立柱安装之间先安装上,然后进行水槽的安装(水槽安装之前将人字梁或者拱连接件在地面安装好)、人字梁或者杠杆的安装、外部遮阳骨架的安装。以上所有的项目全部安装完毕,才算骨架的正在安装完毕。温室骨架人工费占比总安装费35%左右。
三、内外遮阳系统的安装

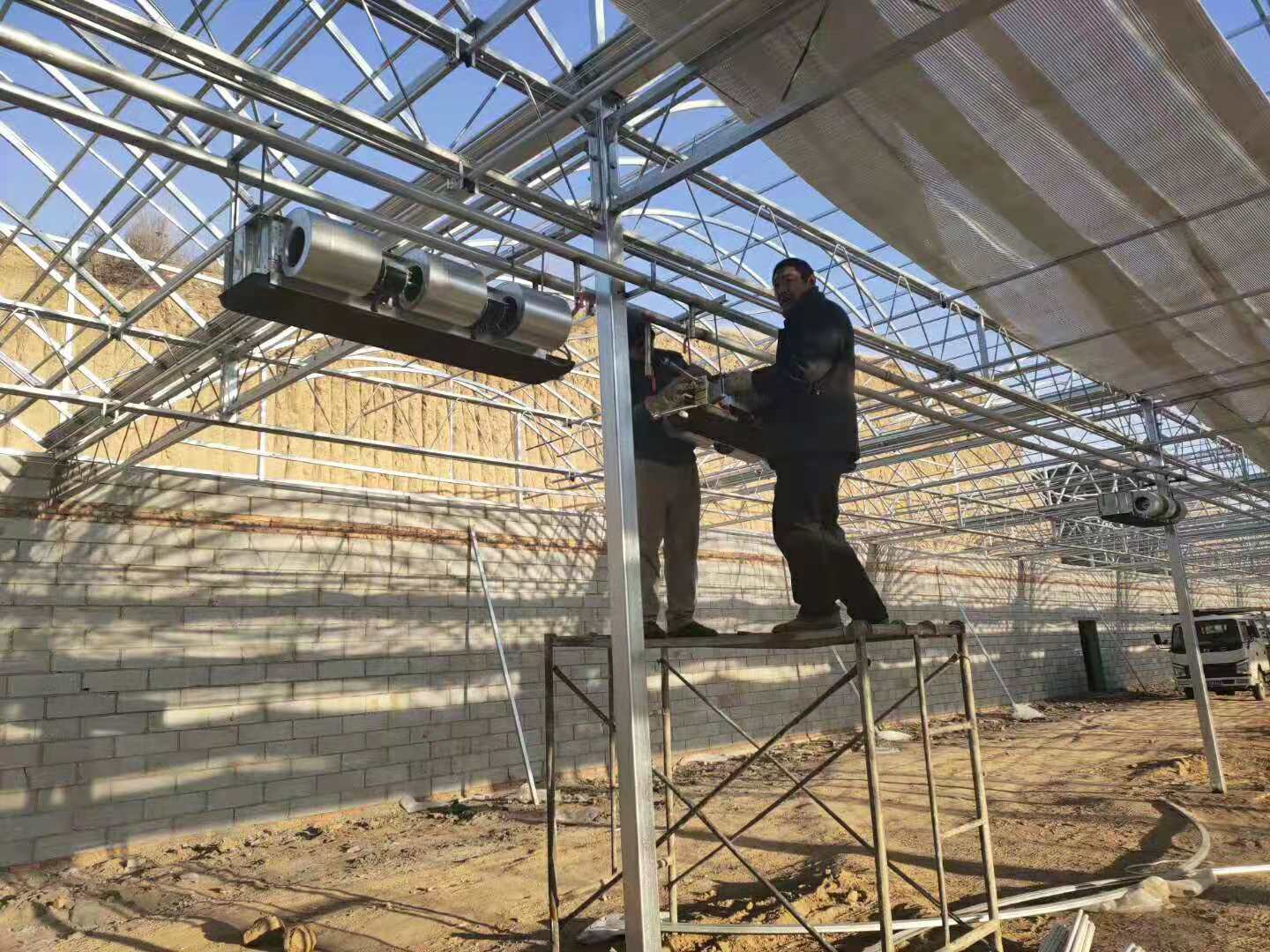

温室内外遮阳的安装包含、吊轮、驱动卡、驱动边、托幕线、定位卡、定位簧、遮阳网的安装工作。温室大棚中最容易出问题的地方也是这遮阳系统的驱动部分、齿轮间距、驱动定位行程等,如果安装人员技术不够过硬,那么后期的维护维修会非常的麻烦。内外遮阳人工费占比总安装费15%左右。
四、温室铝型材的安装

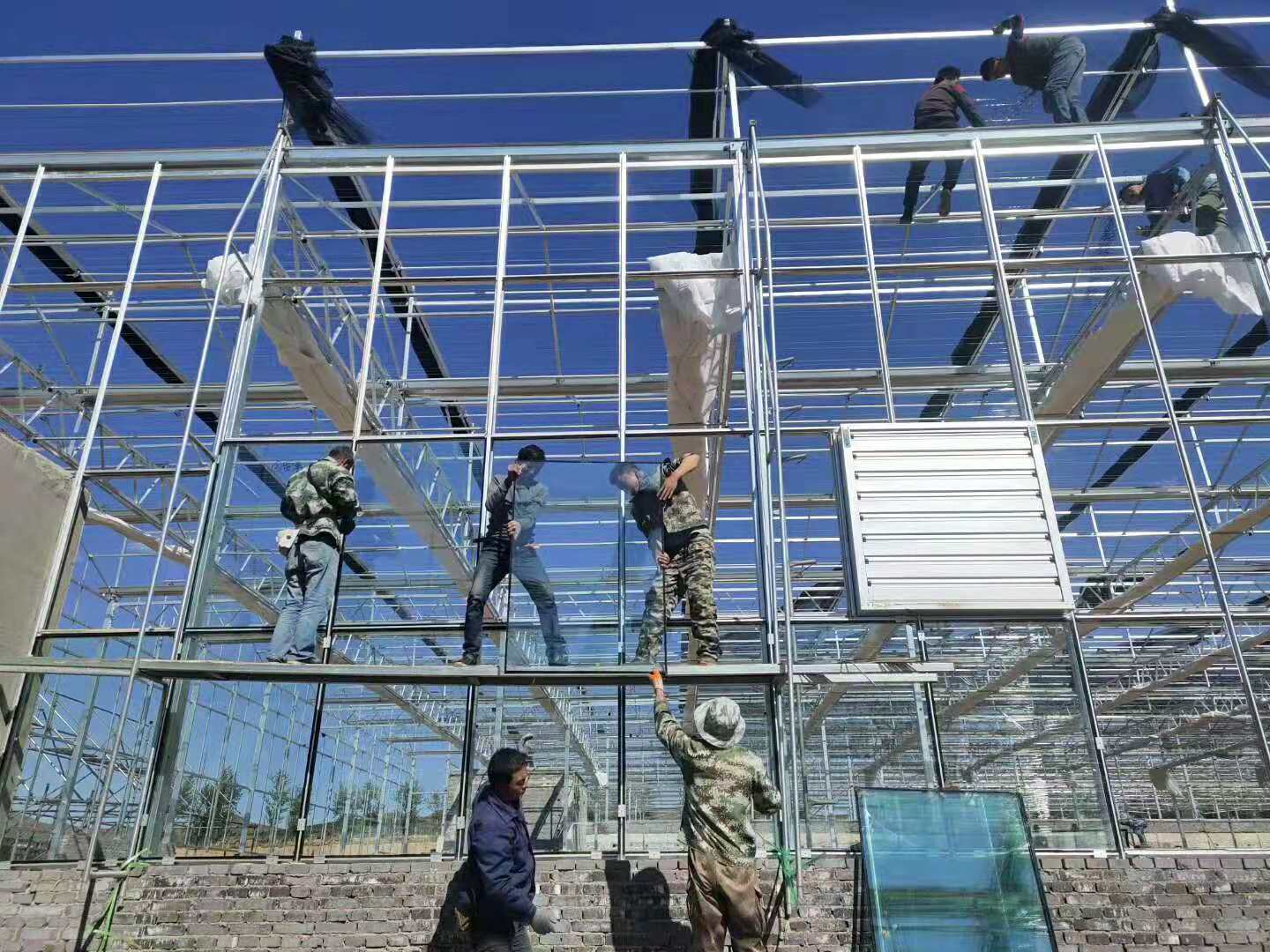

温室铝型材的安装包含墙面铝型材的安装、顶部铝型材的安装。如果是薄膜温室大棚那么顶部和四周只是安装固定卡膜槽、而没有铝型材的安装这一项。温室铝型材人工费占比总安装费10%左右。
五、顶部和四周覆盖材料的安装
顶部和四周覆盖材料的安装
纹络型温室大棚,四周一般覆盖双层中空玻璃,顶部覆盖阳光板或者单层钢化玻璃。顶部覆盖材料的人工费在总安装费的15、四周覆盖材料的人工费在总安装费的15。
六、顶开窗和侧开窗的安装
顶开窗是指纹络型温室的顶部自然通风系统、侧开窗是指水帘外部的保温窗。两者的安装费占总安装费的百分之5左右。
七、配电及驱动行程系统的安装调试
配电及驱动行程系统的安装调试
配电系统是指整个温室电机的配电情况,也是温室完工的最后内容。驱动行程的调试是指温室的电机行程限位的调试固定,这个也很关键,也是最容易出问题的地方。安装费占比5%左右。
以上为温室的安装步骤,及安装内容在总安装费的占比,希望给即将做温室和温室行业人员参考,相互平等信任是合作的基础。
